水性聚氨酯防水涂料施工方法讲解!
作者:通合立邦    日期:2023-03-11     阅读()

  水性聚氨酯防水涂料是溶剂类聚氨酯的替代产品,通过聚氨酯的三元共聚和化学改性,改变了传统聚氨酯潮湿地面不能施工、耐候性差、不环保等弊端。这也就让水性聚氨酯防水涂料的应用场景变得广泛起来,今天主要给大家讲解一下水性聚氨酯防水涂料应用于室内卫生间的施工方法


  水性聚氨酯防水涂料施工方法讲解:

  水性聚氨酯防水涂料施工步骤:防水基层处理>>>细部处理>>>涂刷隔离剂>>>胎体附加层施工>>>第一道防水涂料涂刷施工>>>第二道防水涂料涂刷施工>>>第三道防水涂料涂刷施工>>>蓄水实验;

  水性聚氨酯防水涂料具体施工方法:

  1、防水基层处理:

  水性聚氨酯防水涂料施工之前使用工具将基层上的尘土、砂浆块、杂物、油污等清除干净,基层应做到找坡准确,排水顺畅,表面平整、坚实、无起灰、起砂、起壳及开裂等现象。

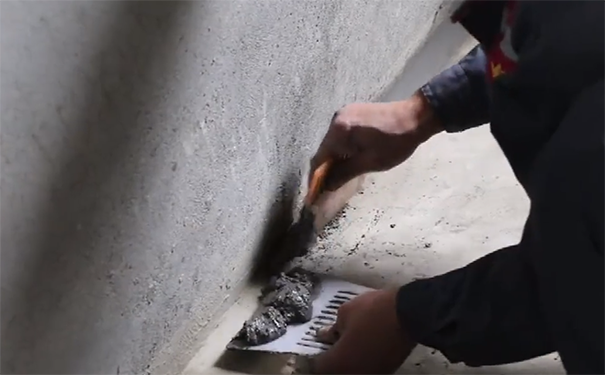

  2、细部处理:


  墙体阴阳角部位用聚合区乳液、水泥、砂按重量比1:2:4配制成的砂浆做U字型处理,阴角处圆弧半径不得小于50毫米,管根、地漏部位与基层的交接部位剔除宽10毫米、深10毫米的环形凹槽,槽内嵌填密封材料。淋浴所在墙面防水层高度不应小于1.8米,其他部位防水层高度高于配水点300毫米,标出基准线并用美容纸粘贴紧密。在门洞处,防水层应向外延伸同墙宽。

  3、涂刷隔离剂:

  水乳型涂料的基层处理施工时,将同质防水涂料按1:3加水稀释后进行辊涂或喷涂,每平米用量为0.2千克,涂刷4小时后方可进行下道工序施工,但隔离剂的厚度不得计入防水层厚度。

  4、胎体附加层施工:

  待隔离层上人走动不粘脚时,在阴角、管根部位先刷一遍防水涂料,再将裁剪100毫米宽的无纺布粘贴紧密,二次涂刷防水涂料使其充分浸透,节点处不得有漏槎、褶皱。做好管根、地漏口、阴角等重要部位的处理,质检合格后方可进行阳台、卫生间大面积防水施工。

  5、第一道水性聚氨酯防水涂料涂刷施工:

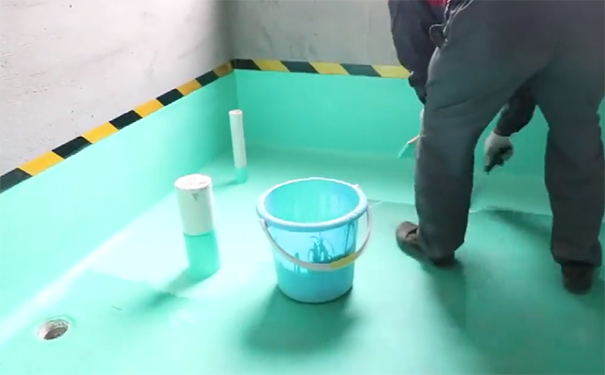

  将聚氨酯防水涂料搅拌均匀,用胶皮刷哦毛刷均匀涂刮一遍,应先立面、后平面,先细部、后大面的原则进行涂刷,操作时要厚薄一致,不得有漏刷、流淌、疙瘩等现象。用料量为每平方米0.5~0.8千克。

  6、第二道水性聚氨酯防水涂料涂刷施工:

  在已固化的涂层上,采用与第一道涂层相互垂直的方向均匀涂刷在涂层表面,不得有漏刷、鼓泡等现象,用料量同上一道工序相同,每平方米为0.5~0.8千克。

  7、第三道水性聚氨酯防水涂料涂刷施工:

  待第二道水性聚氨酯防水涂料涂膜固化干燥后,进行第三遍涂刷,涂刷方向与第一道相一致,与第二道相互垂直,用料量为0.4~0.5千克每平方米,三道涂膜总厚度不能小于1.5毫米。

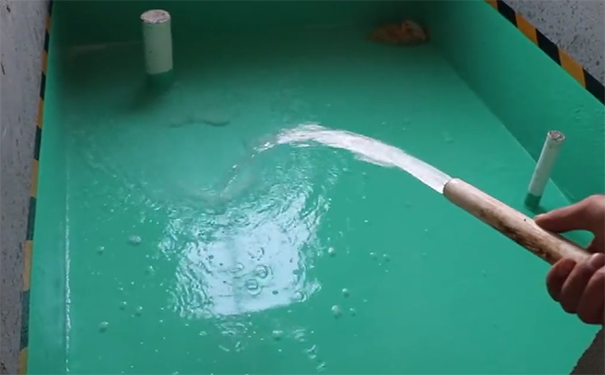

  8、蓄水实验:


  待第三遍防水涂料涂膜固化干燥后,在涂膜防水表面作闭水试验,闭水高度要求高于制高点20毫米,闭水试验的时间不少于24小时,确认无渗漏后,报监理单位进行验收,验收合格后,填写蓄水试验记录,交下道工序施工。装饰工程完成后,应进行二次闭水或者淋水试验, 确认无渗漏后,水性聚氨酯防水涂料施工才算圆满完成。

  关于水性聚氨酯防水涂料的施工方法今天在本文中已经给大家作出了详细的讲解,相信大家在阅读完文章之后,对该施工流程细节便会轻松掌握,若大家心中还有疑问,也可以通过留言给我们,我们会针对大家的问题推出内容解答。
